CASO REAL · MANIOBRA DOCUMENTADA

Ocho toneladas de equipo eléctrico, de CDMX a Tijuana, descargadas sin grúa local.

Maquinaria para las estaciones eléctricas de una operación minera: 8 toneladas en total, transportadas desde la Ciudad de México y bajadas en destino con la grúa de la propia unidad, sin contratar equipo de maniobra en Baja California.

Cuadrilla con casco y arnés maniobrando un gabinete eléctrico descargado de un camión, frente a una subestación
Maniobra de un gabinete eléctrico ya descargado, frente a subestación · maniobra del mismo tipo, no de este viaje
LA MANIOBRA EN NÚMEROS

Qué se movió, y cómo.

Qué se movió
Maquinaria y equipo para estaciones eléctricas de una operación minera
Peso
8 toneladas en total, repartidas en varias piezas
Origen → destino
Ciudad de México → Tijuana, Baja California
Unidad
Plataforma con grúa tipo HIAB a bordo, con operador certificado
Por qué importó la grúa
Ninguna pieza individual pasó de 5 t: la unidad pudo bajarlas sola
Qué se cuidó
Amarre para 2 800 km de carretera y descarga sin equipo de maniobra local

Cómo se resolvió

Ocho toneladas no las levanta esta grúa de una sola vez, y no hacía falta. El envío eran varias piezas; lo que manda en una maniobra no es el total del flete sino el peso de la pieza más pesada, y ninguna rebasaba las 5 t que la grúa HIAB levanta a pie de camión. Por eso el mismo camión que las llevó pudo bajarlas.

Lo que eso ahorra en un destino lejano. Contratar una grúa en Tijuana para un par de horas de maniobra significa buscar proveedor a distancia, coordinar una ventana que case con la llegada del camión y pagar un traslado mínimo. Si el camión se retrasa, la grúa espera y se cobra igual. Con la grúa a bordo, la descarga ocurre cuando llega el camión, no cuando coinciden dos agendas.

El viaje fue lo más largo del trabajo. Casi 2 800 km por autopista de cuota, con la carga estibada y amarrada para aguantar el camino completo sin reajustes. Se revisó el amarre en cada parada: un cincho que se afloja a mitad de ruta no avisa.

Un límite dicho de frente. Si alguna de esas piezas hubiera pasado de 5 toneladas, la habríamos transportado igual —la flotilla llega a 15 t— pero el izaje habría requerido una grúa mayor, y eso se dice al cotizar, no en el sitio.

Las fotos de esta página son de maniobras de RHT del mismo tipo —equipo eléctrico embalado, amarrado y descargado en sitio—, no necesariamente de este viaje. No publicamos el nombre del cliente ni los montos.

Fotos de la maniobra

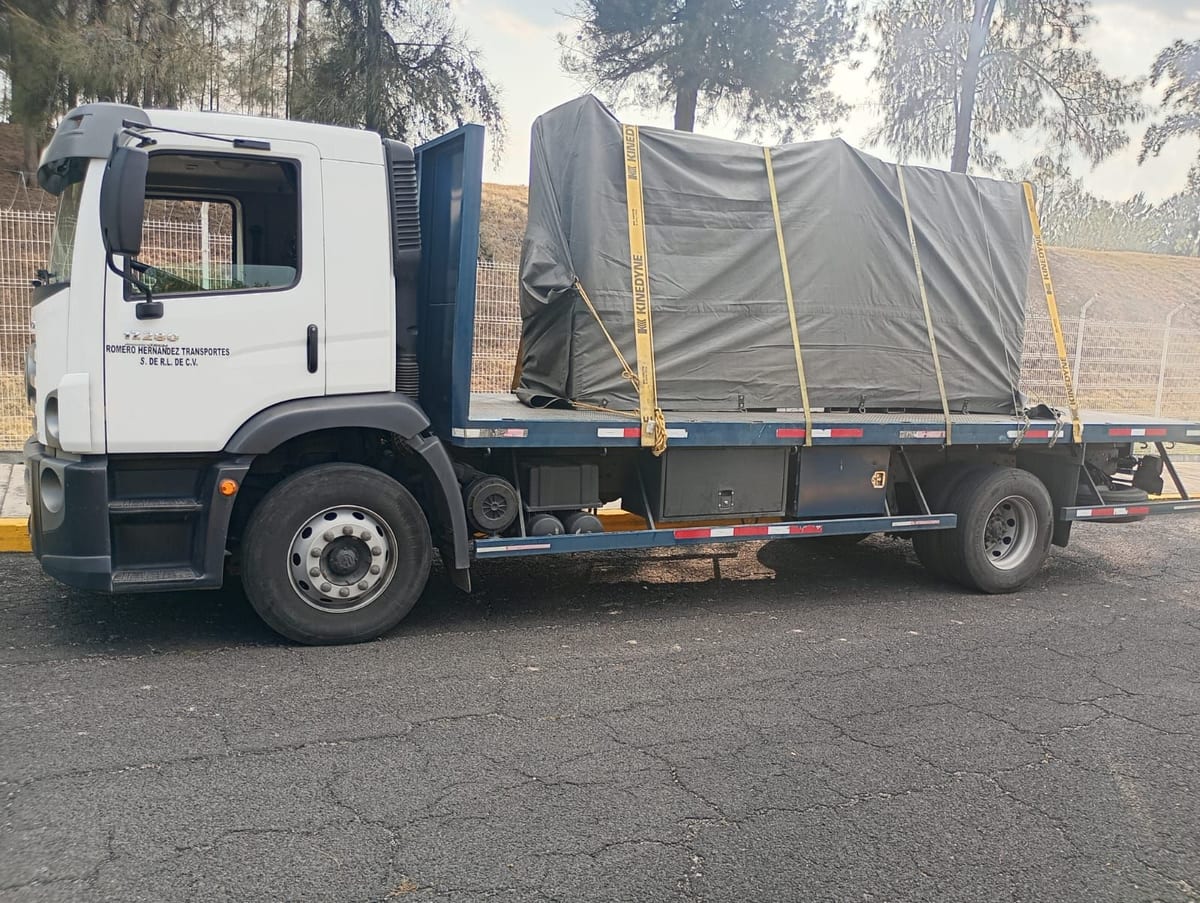

Camión de plataforma de RHT cargado con equipo entoldado y amarrado con cinchos, visto de costado
Carga entoldada y amarrada con cinchos para el recorrido

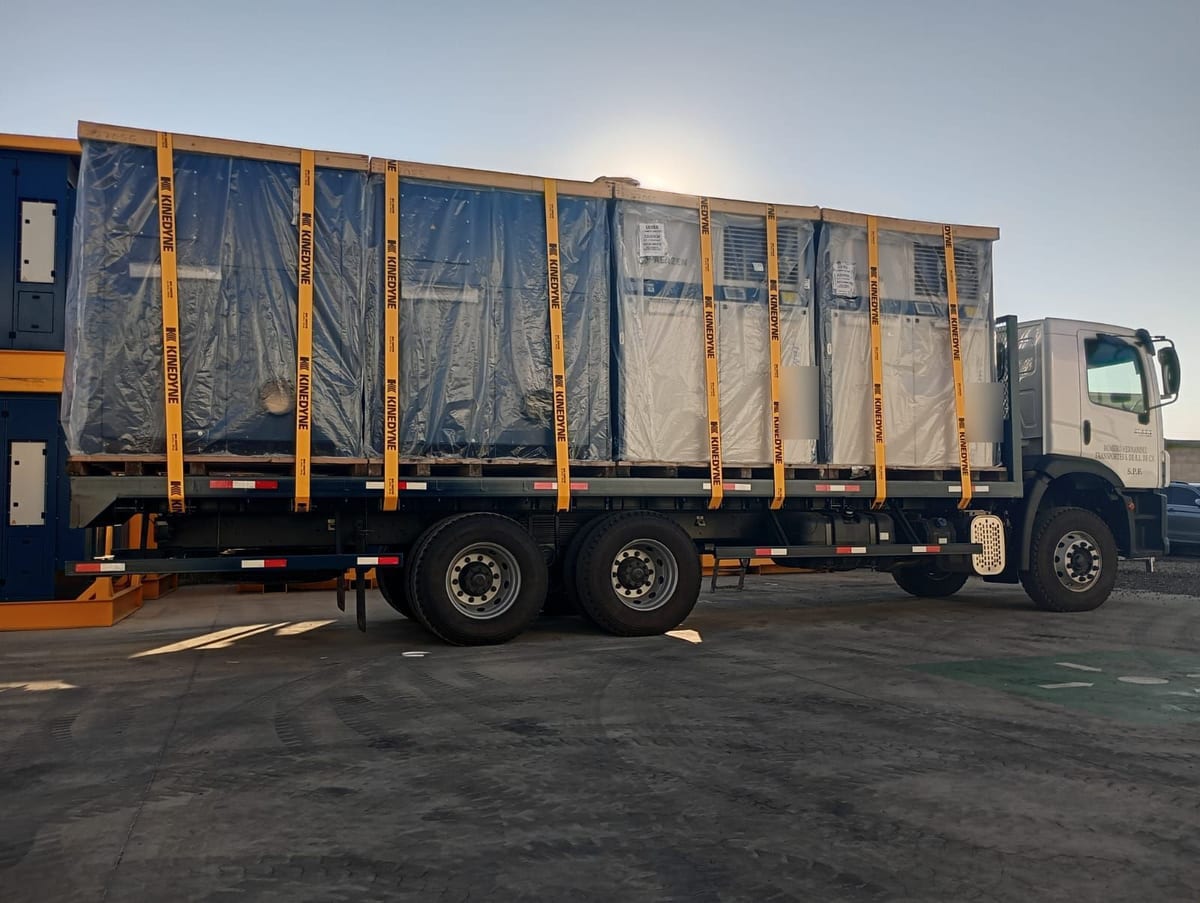

Tortón de plataforma de RHT con equipo industrial embalado en plástico y sujetado con cinchos de carga
Equipo embalado y sujetado pieza por pieza sobre la plataforma

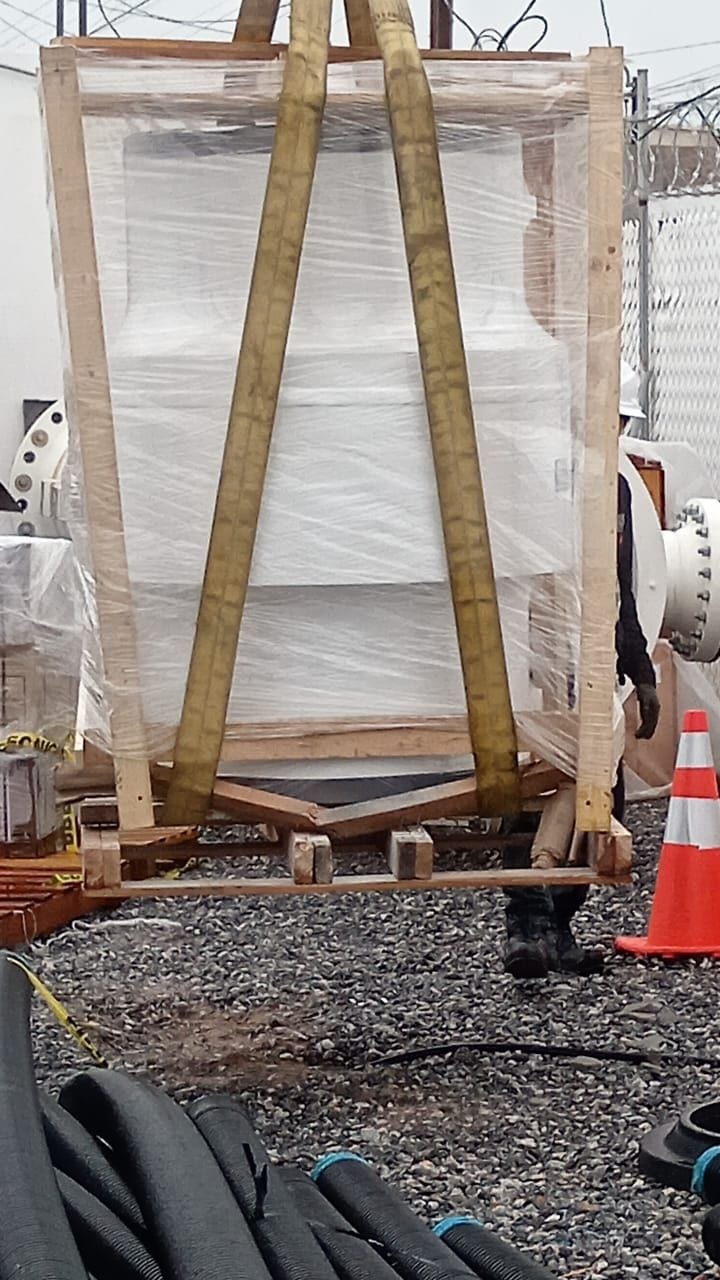

Equipo embalado en caja de madera y plástico, suspendido con eslingas sobre un terreno de grava en un sitio industrial
Pieza embalada suspendida con eslingas, ya en el sitio

Los otros dos casos, y el equipo con el que se hicieron

Tres maniobras reales con la misma unidad, contadas con sus números.

CONTACTO DIRECTO

¿Tiene una maniobra parecida?

Díganos peso, alcance, origen y destino. Le respondemos con una propuesta formal en menos de 2 horas hábiles.

Llamar ahoraCotizar
Respuesta en menos de 2 h hábiles · 55 5355 0586Cotizar ahora
